De fleste byggeprojekter går ikke galt, fordi folk arbejder for lidt. De går galt, fordi planen holder op med at matche virkeligheden på pladsen, og ingen opdager det i tide. En fagentreprenør ankommer til et område, der ikke er klar. En forsinkelse i én zone smitter langsomt af på tre andre. Når konsekvenserne når projektmødet, er mulighederne indsnævret, og omkostningerne er vokset.
Byggeprojektledelse er den disciplin, der forhindrer dette. Det er håndværket at omdanne tegninger, kontrakter og en lang række selvstændige fagentreprenører til én koordineret produktion, der leveres til tiden og inden for budgettet.
Denne guide forklarer, hvad byggeprojektledelse dækker i praksis: projektets livscyklus, kernedisciplinerne, de planlægningsmetoder, der skaber forudsigelighed, og de vaner, erfarne projektledere bygger på. Den trækker på mere end femten års planlægningserfaring fra virkelige byggepladser.
Hvad er byggeprojektledelse?
Byggeprojektledelse er planlægning, koordinering og styring af et byggeprojekt fra tidlige designbeslutninger til endelig aflevering. Målet er enkelt at formulere og svært at nå: at levere det aftalte omfang i den aftalte kvalitet, til den aftalte dato og til den aftalte pris.
Det, der adskiller byggeledelse fra generel projektledelse, er selve produktionens natur. En byggeplads er reelt en midlertidig fabrik, bygget op omkring selve produktet. En lang række fagentreprenører deler den samme fysiske plads, i en fast rækkefølge, under skiftende vejr, på et produkt der kun bygges én gang. Når én fagentreprenør glider bagud, forplanter effekten sig gennem alle de faggrupper, der følger efter i det pågældende område.
Derfor er kernen i byggeprojektledelse ikke papirarbejde. Det er koordinering: at sikre, at hvert hold har en fri arbejdsplads, de rigtige materialer og en realistisk tidsramme, hver eneste dag i projektet.
I praksis er ansvaret delt. Projektdirektøren har det overordnede ansvar over for kunden og ledelsen. Projektlederen og pladschefen omsætter dette ansvar til en fungerende plan. Formændene og fagentreprenørerne gør planen virkelig, én lokation ad gangen. God byggeprojektledelse giver dem alle det samme klare billede af projektet.
Byggeprojektets livscyklus
Ethvert byggeprojekt gennemløber de samme overordnede faser: igangsættelse, planlægning, udførelse, opfølgning og styring samt afslutning. Hver fase har sine egne beslutninger, risici og leverancer, og kvaliteten af de tidlige faser afgør i høj grad, hvor roligt de senere faser forløber.
Vi har gennemgået hver fase i dybden i vores guide til de seks faser af byggeprojektledelse, så denne artikel gentager ikke det. Det, der betyder noget her, er sammenhængen mellem faserne. Igangsættelsen sætter den ramme, planlægningen skal arbejde inden for. Planlægningen afgør, om udførelsen kan foregå i et stabilt flow, eller om den bliver en stribe brandslukninger. Opfølgningen afgør, om afvigelser opdages, mens de stadig er små. Og afslutningsfasen er dér, hvor konsekvenserne af tidligere genveje for alvor viser sig.
Kort sagt: Planen, der udarbejdes, før holdene ankommer, er fundamentet for alt, hvad der følger. En svag planlægning kan ikke rettes op af nok så ihærdig en indsats i udførelsen.
Kernedisciplinerne i byggeprojektledelse
At levere til tiden er ikke normen i branchen. I KPMG's 2023 Global Construction Survey rapporterede kun omkring halvdelen af de adspurgte bygherrer og fagentreprenører, at de færdiggjorde deres projekter til tiden. Forskellen mellem de projekter, der leverer, og dem, der skrider, kommer som regel an på, hvor godt kernedisciplinerne håndteres.
Byggeplanlægning. Tidsplanen er projektets rygrad: den fastlægger, hvem der arbejder hvor, og hvornår. Metoderne spænder fra den kritiske vej-metode til lokationsbaserede tilgange, og det vigtigste er, at tidsplanen afspejler, hvordan pladsen rent faktisk producerer, ikke blot hvordan kontrakten er struktureret. Vores komplette guide til byggeplanlægning gennemgår metoderne i dybden.
Team- og interessentkoordinering. Et byggeprojekt har flere interessenter end blot fagentreprenørerne på pladsen: bygherrer, arkitekter, rådgivende ingeniører og myndigheder forventer alle klar og rettidig information. At holde denne bredere gruppe orienteret ud fra de samme fakta, som pladsen arbejder efter, forhindrer den slags misforståelser, der senere koster tid ved godkendelser og underskrifter.

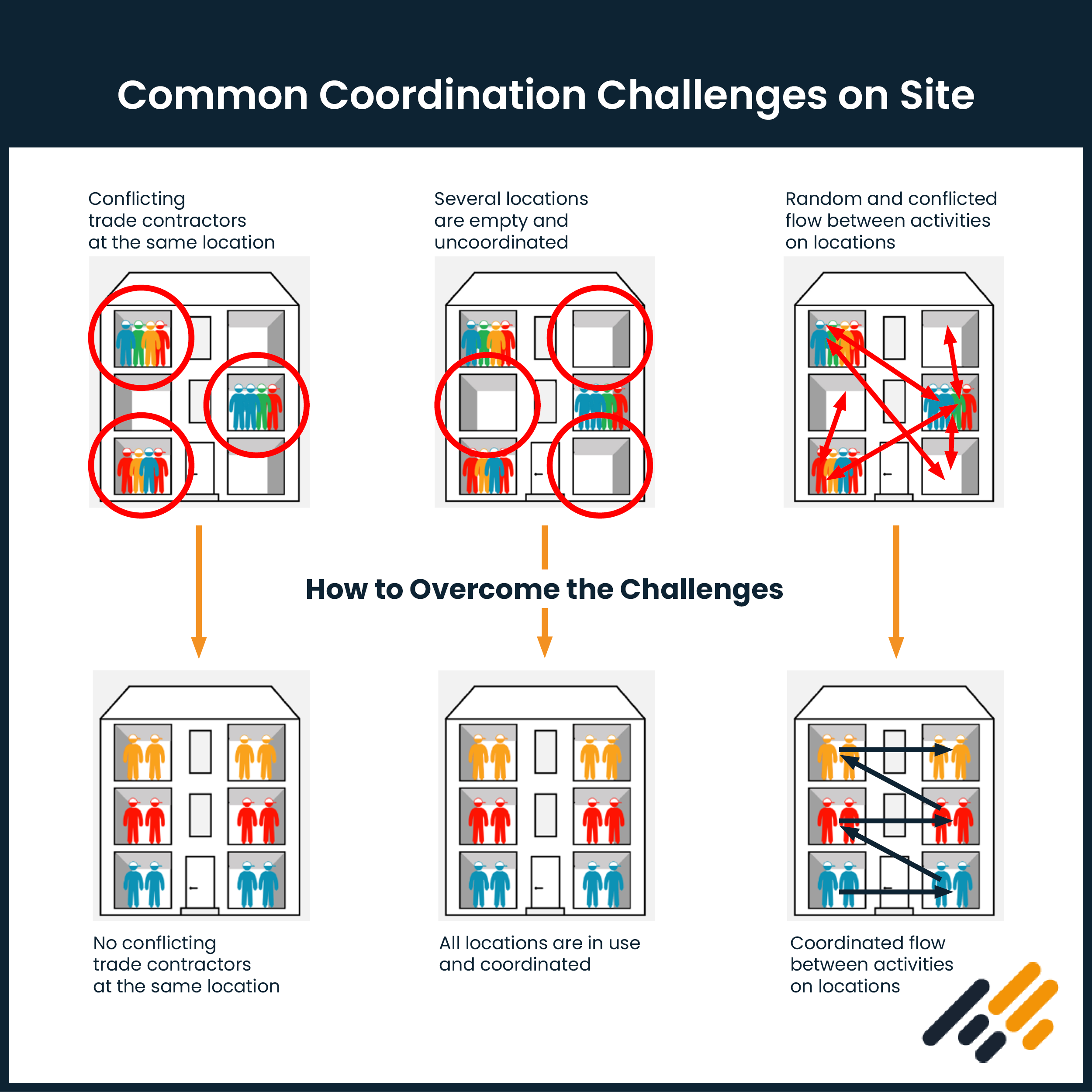

Koordinering mellem faggrupper. De fleste forsinkelser skyldes ikke langsomt arbejde, men at faggrupper venter på hinanden eller arbejder oven i hinanden. God koordinering giver hver fagentreprenør en defineret arbejdsplads og et uforstyrret tidsrum til at fuldføre den.
Fremdriftssporing. En plan er kun nyttig, hvis man ved, hvor langt projektet reelt er i forhold til planen. Systematisk fremdriftssporing, lokation for lokation, omdanner vage statusrapporter til præcis viden og fanger afvigelser, mens de stadig er små og billige at rette.
Risikostyring. Enhver tidsplan indeholder risiko: vejr, leverancer, designændringer, godkendelser. Disciplinen består ikke i at eliminere risiko, men i at se den tidligt, forstå dens konsekvenser og holde realistiske buffere, hvor de beskytter flowet.
Budgetstyring. Tid og penge er to sider af samme projekt. Hver dags forsinkelse medfører en omkostning længe før, den fremgår af regnskabet, hvilket er grunden til, at tidsstyring og omkostningsstyring hører sammen.

Sådan passer lokationsbaseret planlægning og taktplanlægning sammen
Traditionelle tidsplaner planlægger aktiviteter over tid. Lokationsbaseret planlægning planlægger dem over både tid og sted: etager, zoner, trappeopgange, eller hvad end den rumlige opdeling af bygningen kræver. Hver faggruppes arbejde vises som en flowline, der bevæger sig gennem lokationerne, så konflikter, huller og sammenstød mellem faggrupper bliver synlige, før de sker på pladsen.
Taktplanlægning tilføjer rytme til det billede. Arbejdet struktureres, så holdene bevæger sig gennem zonerne i et stabilt, gentageligt tempo, ligesom en produktionslinje, hvor produktet står stille, og holdene bevæger sig. Resultatet er et stabilt flow: fagentreprenørerne ved, hvornår deres zone er klar, materialerne ankommer, når der er brug for dem, og planen holder, fordi den var realistisk fra starten.
Et velkendt eksempel: Tømreren kommer to dage bagud på tredje sal. I en traditionel tidsplan viser konsekvensen sig først uger senere, når elektrikeren og maleren ankommer til lokationer, der ikke er klar. I en lokationsbaseret tidsplan er sammenstødet synligt i det øjeblik, forsinkelsen registreres, mens der stadig er tid til at tilføre mandskab, omrokere eller bruge en bufferlokation. Problemet er det samme; forskellen er, hvornår man ser det.
Begge metoder udspringer af lean construction-tankegangen, hvor fokus er flow og pålidelighed frem for pres og brandslukning. For en projektdirektør er den praktiske fordel en tidsplan, der besvarer de spørgsmål, der betyder noget hver dag: hvem er hvor, hvad sker der, hvis dette glider, og hvor skal der sættes ind først.

Praktiske råd til effektiv byggeprojektledelse
Metode betyder noget, men det gør vaner også. Forskning fra Project Management Institute har konsekvent vist, at organisationer med en moden og disciplineret praksis omkring projektledelse spilder dramatisk mindre af deres projektbudgetter end organisationer uden en sådan praksis. På en byggeplads ser den disciplin sådan ud:
- Sæt klare mål og realistiske tidsrammer. En optimistisk tidsplan er ikke ambitiøs; det er en forsinkelse, der endnu ikke er sket. Planlæg ud fra reelle produktionsrater.
- Arbejd ud fra én fælles plan. Når kontor og plads arbejder ud fra forskellige versioner af tidsplanen, bliver koordinering gætværk. Én plan, synlig for alle, er mere værd end ti perfekte rapporter.
- Kommuniker konsekvenser, ikke skyld. Når en faggruppe glider bagud, så vis, hvad forsinkelsen betyder for de faggrupper, der følger efter. Konsekvenser overbeviser, hvor pres slår fejl.
- Byg et kompetent team, og uddelegér bevidst. Fordel ansvar efter fagkompetence, og gør overdragelser mellem faggrupper eksplicitte i stedet for underforståede.
- Følg fremdrift mod lokationer, ikke kun procenter. Tres procent færdig skjuler problemerne; zone fire er to dage bagud peger på løsningen.
- Beskyt rytmen med buffere. Noget uventet sker altid. Bevidste buffere absorberer det uden at bryde flowet for hver efterfølgende faggruppe.
Ingen af disse vaner kræver ny teknologi. Alle sammen bliver langt lettere, når selve tidsplanen er bygget til at vise lokationer, konsekvenser og flow.

Almindelige udfordringer, og hvordan planlægning løser dem
Et par udfordringer dominerer de fleste projektdirektørers hverdag, og de kan alle afhjælpes med den samme løsning.
Scope creep. Små ændringer ophobes undervejs. Hver for sig virker de uskyldige, men tilsammen bruger de af bufferne og skubber langsomt tidsplanen, uden at nogen bemærker det, før det er for sent. Løsningen er en plan, der tydeligt viser, hvad hver ændring reelt koster, før den bliver godkendt.
Budgetoverskridelser. Overskridelser opstår sjældent i selve budgettet – de opstår i planen: hold der venter, gentagne mobiliseringer og pressede slutfaser, hvor kvalitet og økonomi bliver ofret for at holde tidsfristen. Når en overskridelse først kan ses i regnskabet, er årsagen som regel flere uger gammel. At fange afvigelsen i tidsplanen tidligt er den billigste form for omkostningsstyring, der findes.
Mangel på arbejdskraft. Personaleproblemet er strukturelt. I 2025-arbejdsstyrkeundersøgelsen fra Associated General Contractors of America rapporterede 92 procent af byggevirksomhederne, at de havde svært ved at finde de arbejdere, de har brug for, og næsten halvdelen sagde, at mangel allerede forsinkede projekter. Når dygtige hold er en mangelvare, har få projekter råd til at spilde deres tid på en dårligt koordineret plads. Forudsigeligt og veltilrettelagt arbejde er også en reel fordel i at tiltrække gode fagentreprenører: hold foretrækker pladser, hvor de kan arbejde uforstyrret og planlægge deres egen økonomi med tillid.

Sådan ser det ud i praksis
Erfaringerne herunder kommer fra projektledere på virkelige byggepladser, der planlægger deres projekter med lokationsbaseret planlægning.
For Nina Fogh-Andersen, pladschef hos Arpe & Kjeldsholm, viste værdien sig på et projekt i Carlsberg Byen, hvor dokumentationskrav til brandsikkerhed og commissioning afgjorde, om aflevering overhovedet kunne finde sted:
"De nye dokumentationskrav kræver tættere kontrol. Til gengæld kan jeg garantere kunden, at de nye dokumentationskrav ikke vil påvirke indflytningsdatoen." — Nina Fogh-Andersen, pladschef, Arpe & Kjeldsholm
For Theis Ballegaard, projektleder og pladschef hos Oskar Group, er den afgørende evne konsekvensanalyse: at se, hvad en ændring betyder for alle andre, før man beslutter sig.
"Jeg kunne aldrig lave de konsekvensanalyser, der fremmer godt samarbejde, i så høj grad med Gantt." — Theis Ballegaard, projektleder og pladschef, Oskar Group
Og for Kristian Krabbe, projektleder hos JCN Bolig, var udgangspunktet overblik:
"Gantt gør det udfordrende at bevare et komplet overblik." — Kristian Krabbe, projektleder, JCN Bolig
Tre forskellige virksomheder, tre forskellige projekttyper, én fælles tråd: forudsigelighed kommer fra en plan, der viser lokationer, konsekvenser og flow. Ingen af disse projektledere beskriver, at de arbejder hårdere end før. De beskriver, at de ser tidligere, beslutter roligt og kan stå inde for de datoer, de lover.

Fra plan til forudsigelig levering
Byggeprojektledelse er i sin kerne disciplinen at holde en kompleks produktion forudsigelig: en realistisk plan, klar koordinering mellem faggrupper, ærlig fremdriftssporing og evnen til at handle på afvigelser, mens de stadig er små.
Dette er den metode, Tactplan er bygget på. Udviklet ud fra mere end femten års planlægningserfaring fra virkelige byggepladser kombinerer Tactplan lokationsbaseret planlægning, taktplanlægning og Gantt i ét klart billede, så projektdirektører kan styre tid, faggrupper og konsekvenser fra én samlet side. Man kan læse mere om, hvordan det understøtter byggeledelse i den daglige produktion.
For at se, hvordan et kommende projekt ser ud som en lokationsbaseret plan, kan man booke en demo eller starte en gratis prøveperiode. Book en demo eller start en gratis prøveperiode.
